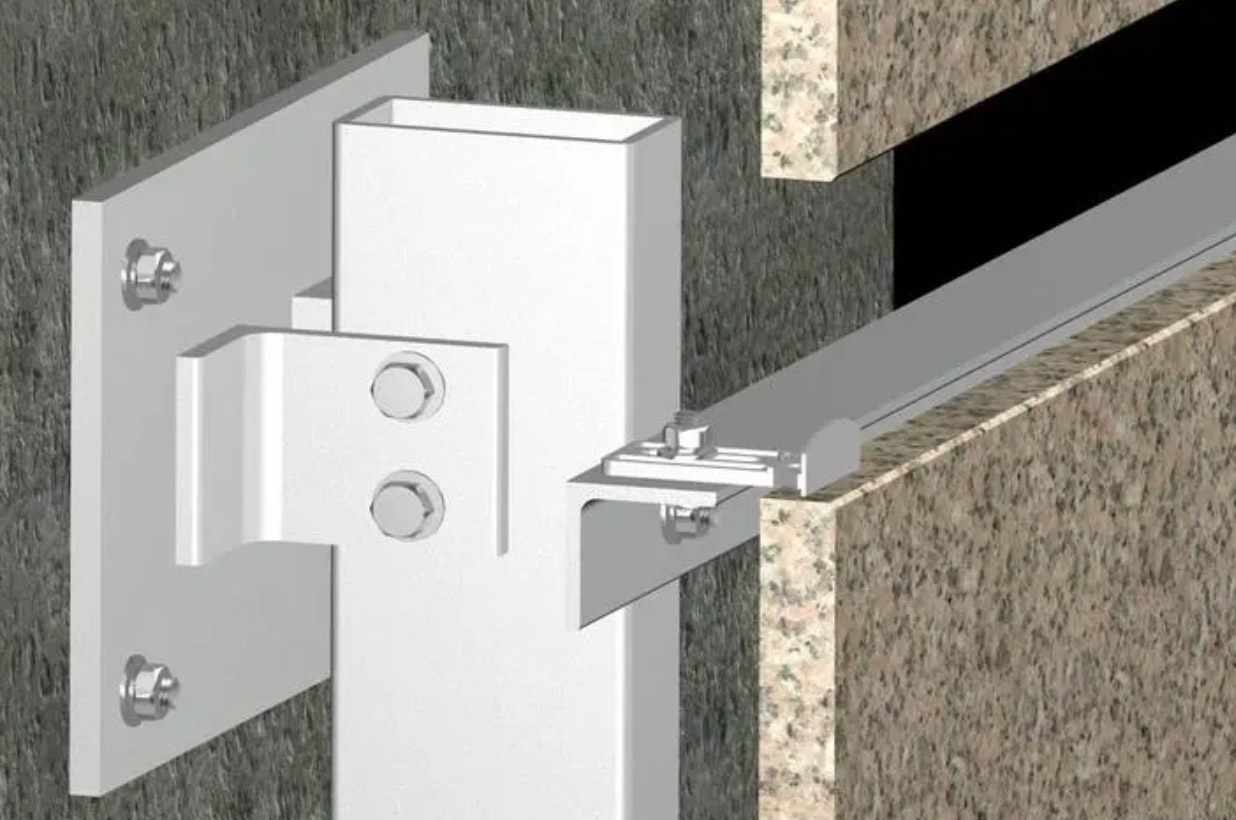

外墙干挂技术

(1)外墙干挂所用石材规格按设计分格,长宽尺寸中应有一边不大于600mm,荔枝面、光面厚度=20mm,蘑菇面厚度最薄处=20mm、最大处=50~100mm;

(2)石材的编号需满足安装时流水作业的要求;

(3)钻孔前需逐块检查石材的厚度、裂缝、色差、规则度等质量指示,不合格者不得使用;

(4)钻孔数量应符合设计要求,钻孔的边孔至板角的距离宜取0.15b~0.2b,其余孔应在两边孔范围内等分设置;

(5)当钻孔造成石材开裂时,该块石材不得使用;

(6)钻孔时须遵照操作说明及安全说明事项,对钻孔机进行检验:

1)检查当地电压是否与设备铭牌上标明的使用电压相符

2)检查电线以及接线板电线有否损坏

3)检查人员防护开关,按下检测按钮,保护开关应断开

4)检查抽真空系统是否密封

5)板材应固定良好,防止摇晃,翻倒及跌落

6)检查进水情况:水压至少应为4bar(只能使用净水)

7)检查进水连接部位的密封性

(7)钻孔时注意观察钻孔过程,如有灰尘出现,则应立即停止对钻头加压,对钻头进行磨削,如需要且可能:提高水压。

 5、竖横向放线

(1)先将第一排板材的上、下口标高用墨线及分割线标示在墙面上。

(2)根据轴线或墙体位布置板材完成面网络线。

(3)确定板材墙面阳角相交处完成面线。

6、按施工要求确定墙体钻孔位置

(1)根据板材上、下口标高墨线及分割线定位;

(2)相关孔位在墙面上用有色笔标示。

 7、在已完成钻孔板材上安装锚栓,垫片和不锈钢插杆

(1)安装锚栓和插杆前检查板材钻孔是否产生裂缝;

(2)检查孔径大小,深度是否符合安装要求。

8、在墙体上钻孔 、清灰、灌注锚固剂:

(1)所钻孔的孔径大小,深度符合插杆施工要求;

(2)先用刷子清理大面砂灰,再用气筒将孔洞中残留的砂灰清理干净;

(3)灌注锚固剂(植筋胶)应按照说明书要求施工;

(4)钻孔过程中随时调整钻孔方向的垂直度,防止钻孔方向歪斜。

9、板材通过插杆插入墙体安装,定位:

(1)孔洞中灌注锚固剂后立即进行板材安装;

(2)第一排板材的安装定位为整个施工过程中的关键;

(3)根据预先布置的导线网及时调整板材的垂直度和平整度;

(4)待第一排板材的锚固剂硬化具有承载力后再进行上一排板材的安装;

(5)施工过程中可利用与胶缝宽相同的垫片和平面调整夹等工具,以达到安装快速平整,垫片应在锚固剂硬化后及时清理掉。
